5月1日(日) 座間市相武台前
小田急線相武台前駅周辺の環境整備が、少しずつ少しずつ進んでいる中、30年以上も安全対策が取られてこなかった、相武台前駅南口から小田急線相武台前駅第一号踏切までの歩道設置地にむけて、おおよそのスケジュールが、座間市役所道路課、5号線に接する地権者との間で会議がもたれました。
大まかな市役所道路課から提案された事業予定は以下の通りです(地権者、道路課の調整により予定がずれることもありますご了承ください。)
平成28年 3月 隣接する地権者との立会(物件調査・土地評価)
4月 設計完了(全体設計)
5月 入札準備開始(約1ヶ月)
6月 用地買収(6月以降の契約予定)
7月中旬 雨水管工事(歩道部)約3か月
9月~ 歩道整備工事(街渠、舗装工)約4か月
12月~ 車道整備工事(塗装工)約2か月

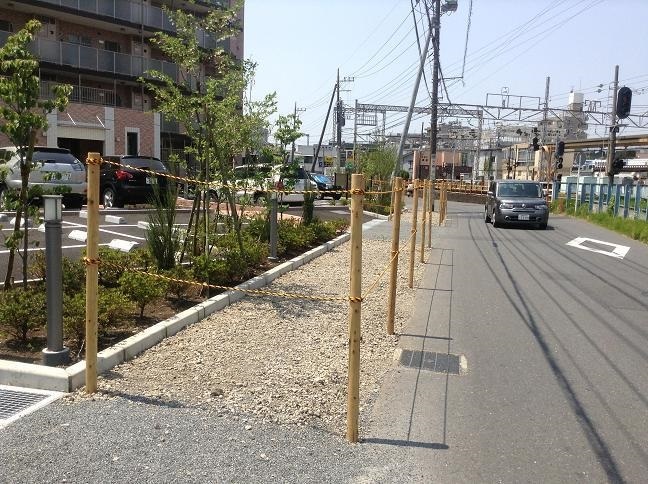

(写真 歩道整備がされる踏切までの公道市道五号)
